در این مقاله سعی شده است تا با نحوه نقشه برداری نمای ساختمان (کرتین وال) و نحوه برداشت نمای ساختمان آشنا بشویم. بدین منظور ما ساختمان بورس اوراق بهادار را در نظر گرفته ایم.
این ساختمان در ضلع جنوبی میدان شهرداری واقع در سعادت آباد می باشد و ساختمان مذکور دارای ۱۰ طبقه است. برای شروع پروژه نقشه برداری نمای ساختمان توسط شرکت نقشه برداری ابتدا از کارفرما دو نقطه مختصات دار که دارای مختصات یو تی ام میباشند دریافت شد.
ایستگاه ها را در اطراف پروژه و در ساختمان های بلند پخش کردیم. بدین صورت که ابتدا ساختمان های بلند را شناسایی و امکان زدن رفلکتور را بررسی کردیم.
از منشور لایکا با ثابت صفر به عنوان ایستگاه های ثابت پروژه استفاده کردیم. لازم به ذکر است جهت تهیه نقشه ثبتی می توانید با کارشناسان ما در ارتباط باشید.
هشت ایستگاه به نامهای M1,M2 تا M8 در نظر گرفتیم که ۷ عدد از آنها دارای ثابت صفر بودند و یکی از آنها منشور ۳۶۰ درجه با ثابت ۲۳٫۱ بود. نمونه ای از منشور های لایکا را در زیر می بینید.
در هر پروژه داشتن ایستگاههای قابل اعتماد یکی از مهمترین نکته های نقشه برداری ساختمان می باشد که باید به آن توجه شود. نقشه برداری نمای ساختمان نیز همچنین می باشد.
در ادامه به آموزش هر یک از مراحل می پردازیم.
ترازیابی در نقشه برداری نمای ساختمان:
نحوه برداشت نمای ساختمان
ترازیابی از طریق راه پله ها و انتقال ارتفاع در هر طبقه
به دلیل نداشتن دقت ارتفاعی دستگاه توتال استیشن ناچار به انتقال ارتفاع به وسیله دستگاه نیوو و یا ترازیاب بودیم.این عملیات از طبقه مز یا همان نیم طبقه شروع و تا بام ادامه داشت.

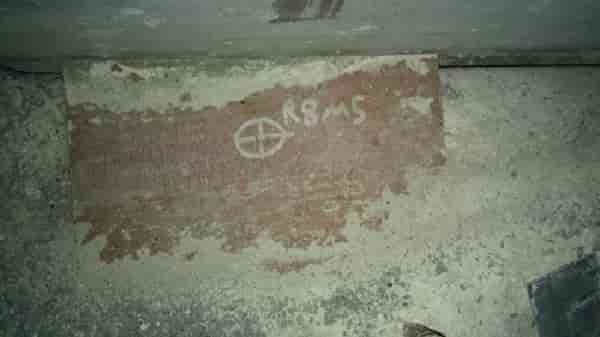

در هر طبقه دستکی جوش داده بودند که محل قرار گیری شاخص مطمئن و مستحکم باشد.
سپس در هر طبقه ارتفاع را در ۱۰ نقطه در اطراف ساختمان پخش کردیم که از نظر ارتفاعی هم مشکل نداشته باشیم.
یک ترازیابی رفت و برگشت تا بام انجام شد و در هر طبقه ۲ عدد لوپ برای پخش کردن ارتفاع انجام شد تا از صحت ارتفاع های منتقل شده مطمئن شویم. همچنین در صورت نیاز به نقشه برداری زمین و نقشه برداری زمین کشاورزی می توانید با کارشناسان ما در مپ اسکیل در ارتباط باشید.

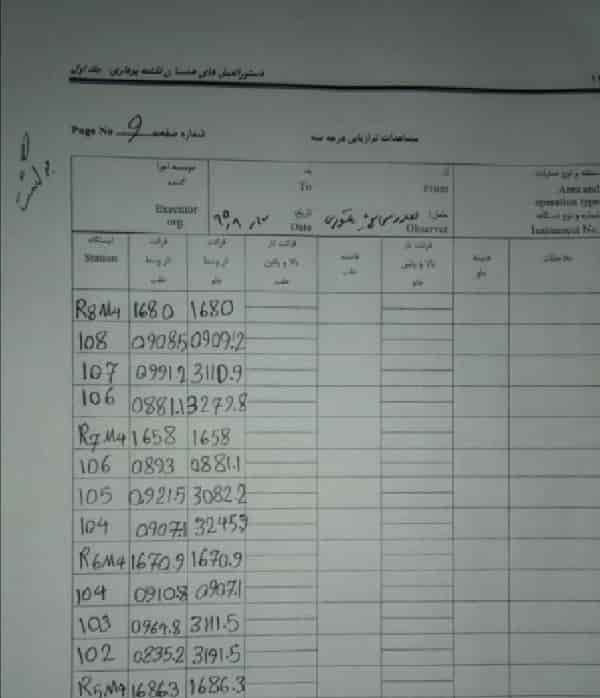

نمونه ای از برگ های ترازیابی را در زیر مشاهده می کنید.
حال که همه چی آماده می باشد نوبت به مراحل اجرایی پروژه می رسد از ما خواسته شده بود که برای نصب پنل های جبهه جنوبی اقدام کنیم به این منظور می بایست دستک هایی به سازه جوش داده شود بعد کمربندی روی این دستگاه ها پیاده شود که هر کمربندی شامل ۴ عدد انکراژ بود که میبایست این آنکراژ ها را پیاده می کردیم.نحوه برداشت نمای ساختمان.
دسته ها توسط اکیپ قبلی و با توجه به نقشه ابلاغی پیاده شده بودند.
ما میبایست کمربندی و آنکراژ ها را پیاده میکردیم.
وظیفه اکیپ نقشه برداری پیادهسازی دو عدد کمربندی با چهار آنکزاژ در شرق و غرب طبقه بود که مابقی آنها با ریسمان کشی و متر کشی توسط اکیپ اجرا انجام می شد
فاصله هر آنکراژ آکس به آکس ۱٫۳۵ متر
طول هر کمربندی ۵٫۳۷ متر
اختلاف ارتفاع سقف به سقف هر لامل افقی ۱٫۹۱۵ متر طبق نقشه ابلاغی
پیادهسازی دو کمربندی با چهار آنکراژ برای ضلع جنوبی طبقه ۲f
برای پیادهسازی این کمربندی از نقشه ابلاغی دو نقطه برای بستن رفرنس لاین برداشت شده به اسم های SA1C,SA3C.
بدین منظور دوربین را در محل مورد نظر مستقر کرده ابتدا دوربین را توجیه می کنیم سپس به منوی رفرنس لاین دوربین مراجعه میکنیم و برای پیادهسازی المان های درخواستی اقدام میکنیم
در پیادهسازی باید دقت کنیم که ضخامت لامل ها به چه اندازه است و در پیادهسازی این دامنه ها با استفاده از رفرنس لاین دوربین دچار اشتباه نشویم.
کنترل پیادهسازی در نقشه برداری نمای ساختمان:
کار پیادهسازی آن کراش ها و کمربندی ما به اتمام رسیده است.
حال برای اطمینان از پیادهسازی از نقشه ابلاغی چند نقطه کنترلی استخراج می کنیم و بامتر کشی کار خودمان را کنترل مضاعف می کنیم
پس از اینکه تمامی این ضلع توسط اکیپ اجرا نصب شد ما موظف به کنترل کار اکیپ اجرا می باشیم
دوربین را در طبقه مستقر و به ایستگاه های مربوطه نشانه روی و دوربین را توجیه می کنیم با استفاده از منوی HT transfer دوربین را از نقطه نظر ارتفاعی نیز توجیه می کنیم و شروع به کنترل سراسری کمربندی و آنکراژها می کنیم.
پس از برداشت اطلاعات به کانکس مراجعه کرده و پس از تخلیه دوربین شروع به کنترل نقاط برداشتی در نرمافزار اکسل می کنیم.نحوه برداشت نمای ساختمان.
تحویل کار پیاده شده به نظارت
پس از اطمینان از موقعیت صحیح آن ها در بازه مشخص به عنوان مثال مثبت و منفی ۳ میلی متربه دفتر فنی گزارش می دهیم که این قسمت آماده تحویل به دستگاه نظارت می باشد تا پرمیت آن را صادر کند.
اگر پیادهسازی در بازه مطلوبی از نقطه نظر موقعیتی قرار داشت.
ناظر برگه پرمیت را امضا کرده و مجوز فول جوش کردن کمربندی را میدهد
پس از فول جوش کردن کمربندی و آنکراژ ها توسط اکیپ اجرا می بایست پنل ها را نصب کنیم.
اگر در مرحله نصب آنکراژ ها دقت مطلوب بود اکیپ اجرا پنل ها را نصب میکند.
پس از نصب آن ها وظیفه اکیپ نقشه برداری اصلاح پنل های نصب شده است.
برای این کار همانند پیادهسازی کمربندی و انکراژ ها عمل میکنیم و از برنامه رفرنس لاین دوربین برای کنترل پنل های نصب شده استفاده می کنیم

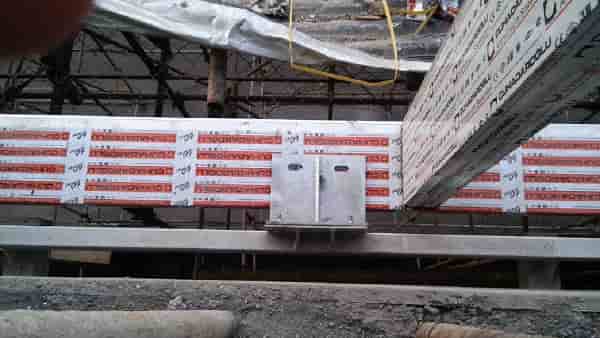

در زیر نمونه ای از پنل ها و آنکراژ نصب شده را مشاهده می کنید.
تحویل پنل ها به دستگاه نظارت
پس از اصلاح پنل ها می بایست آنها را به دستگاه نظارت تحویل دهیم.
بدین منظور به دفتر فنی اعلام آمادگی جهت تحویل پنل ها داده می شود.
سپس با فرستادن پرمیت به دستگاه نظارت عملیات تحویل شروع می شود
کنترل و مانیتورینگ سازه
کنترل و بررسی حرکت سازه یکی از مهمترین بخش های هر پروژه نقشه برداری مخصوصا نقشه برداری نمای ساختمان می باشد
در هر وجه ساختمان در خیابان جایگاه مشخصی برای استقرار دوربین مشخص شده است.
همچنین یک طبقه در میان بر روی کمر بندی در هر ضلع و هر ضلع پنج عدد تیپ چسبانده شده است
شرح عملیات
استقرار در خیابان روبروی ضلع جنوبی ساختمان و سانتراژ بر روی میز مشخص شده و توجه دوربین به پنج ایستگاه
و برداشت تیپ های چسبانده شده در ضلع جنوبی طبقات
و کنترل موقعیت سازه
سایر وظایف و کارهای انجام شده در کارگاه توسط اکیپ نقشه برداری

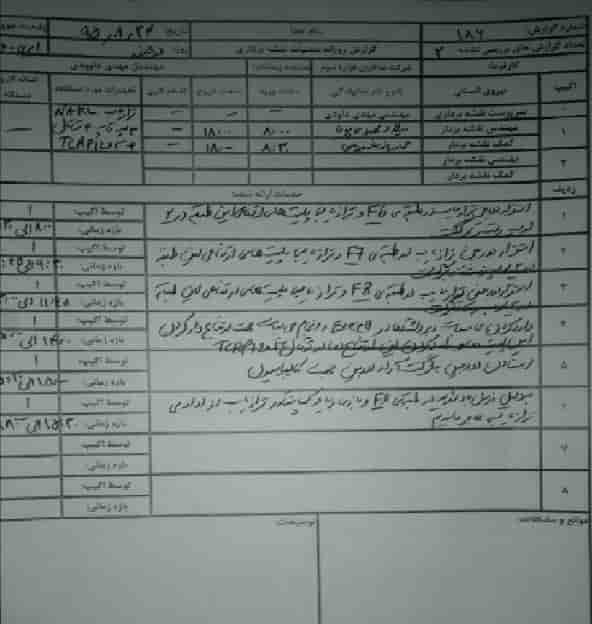

۱ نوشتن گزارش روزانه و تحویل آن به سرپرست کارگاه
۲ نگهداری و تمیز کردن تجهیزات نقشه برداری
۳ استخراج نقطه از داخل نقشه های ابلاغی
۴ وارد کردن نقطه های استخراج شده از نقشه به دوربین
۵ برنامه نویسی در اکسل برای سهولت در امر کنترل
در این مقاله سعی به معرفی و توضیح نقشه برداری نمای ساختمان و نحوه برداشت نمای ساختمان که از گرایش های نقشه برداری صنعتی می باشد پرداختیم.
در صورت هرگونه ابهام و سوالی می توانید به صورت دیدگاه مطرح نمایید.
11 دیدگاه. Leave new
سلام
ببخشید، شما نمونه فرم خام گزارش عملیات روزانه نقشه برداری رو دارید؟ من هرچی گشتم حتی در حدود فرم گزارش عملیات روزانه شما پیدا نکردم.
به دلیل تخصصی و اجرایی بودن این مقاله طبیعیست که اصطلاحات تخصصی زیادی ازجمله سانتراژ در متن قابل روئیت باشه. ازآنجایی که درصدی از خواننده ها میتوانند دانش آموز باشند بهتر است تمامی اصطلاحات تخصصی بکاربرده شده در متن، در ابتدا یا انتهای متن درجهت جذب خواننده تعریف شوند
سلام جناب وقتتون بخیر
پیشنهاد بسیار عالی رو دادین حتما در مقالات بعدی استفاده میشود.
ببخشید منظور از پروژه در قالب یونیتایز چیه ؟؟؟
وقتی که لامل و شیشه بصورت پکیج نصب میشوند و برای پیاده سازی تنها به آنکراژ و پلیت اکتفا میشود.حساسیت پیاده سازی به مراتب بالاتر از روش های قدیم میباشد در عوض سرعت اجرا و کنترل راحتتر آن از مزیت های نماهای یونیتایز میباشند.
آیا پکیج لامل و شیشه تو ایران میسازند؟؟ و اگه هست لطفاً اطلاعات یا مشاوره بدین
خیر هنوز این تکنولوژی به ایران نرسیده،شرکت شوکو آلمان و چوهاداراوغلو ترکیه از جمله معتبر ترین شرکت هایی هستن که در صنعت کرتین وال یونیتایز با شرکت های مهندسی در ایران در این زمینه همکاری میکنند.
با سلام به شما و مطالب مفید شما. در پروژه قرار هست مشارکت کنم که دوربین topcon استفاده میکنن. آیا میشود با این دوربین کرتین وال رو پیاده و چک کرد؟ لطفا اگر منابع خارجی برای این کار هست معرفی کنید به من
با سلام و تشکر از دیدگاهتون،بله سری های جدید دوربین های تاپکن تقریبا از لحاظ دقت و رابط کاربری با مدل های مشابه لایکا برابری میکنند.
با سلام
بنده در پروژه واحد های نمایشگاهی ماشین هستم که نمای کرتین وال اجرا میشود.
روش کار اجرا نقشه برداری به این صورت است که
مرحله اول پس از برداشت ازبیلت سه بعدی پیرامون ساختمان و تهیه نقشه شاپ دراوینگ با استفاده از بنچ مارک های محوطه که میتواند لوکال یا یو تی ام باشه مراحل سه بعدی کردن نقشه و تلرانس شاقولی ستون نها برآورد میشود.
مرحله دوم. پس از طراحی و و آنالیز بار گذاری جانمایی صفحه پلیت و طول دستک ها با استفاده از برنامه افست لاین طول دستک ها با ارتفاع معین مشخص میشود . و همچنین با استفاده از نقاط ارتفاعی و کد کف تمام شده نمایشگاه اکس پلیت ها و دستک ها با دوربین های توتال با دقت امتداد ۲ تا ۵ ثانیه قابل پیاده سازی است.لازم به ذکر است در این مرحله چون عملیات جوشکاری روی دستک باعث کشیدگی میشود از دقت مورد نظر ۳ میلیمتر گاها به ۶ تا ۷ میلیمتر کاهش میابد.
مرحله سوم . حایل ها و کمربند های نگهدارنده روی دستک ها نصب میشوند تا محل براکت برای نصب لامل مشخص گردد در اینجا باید از عدم دقت لازم در جوشکاری در مرحله قبل باید خطاها را شناسایی کرده و سرشکن نمود تا در نصب شیشه به دقت ۲ تا ۳ میلیمتر برسیم .
با تشکر شهرام میمنت کارشناس ارشد GIS
سلام ممنونم از دیدگاهتون.روش های پیاده سازی نمای کرتین وال بسته به شرایط و نوع نمایی میباشد که مدنظر کارفرمای پروژه است.
طبعا در این نوع نما و سایر پروژه های صنعتی وابسته به کرتین وال، دقت مسطحاتی و ارتفاعی حائز اهمیته.
تقریبا میتونیم اینطور بگیم که پیاده سازی نمای کرتین وال به صورت ذکر شده در این مقاله کم کم در حال منسوخ شدن میباشند و در آینده اکثر پروژه ها در قالب یونیتایز ارائه خواهند شد.و این خطاهایی که شما ذکر کردید در نسل جدید نماهای کرتین وال به حداقل خود رسیده است.
